西陵二路快速路高架桥T梁建设概况
日期:2017-11-28 16:15来源:宜昌市住房和城市更新局
责任编辑:xmzx002阅读量:
三峡大学段高架桥包含左幅桥梁两座、右幅桥梁两座。

三峡大学段高架桥工程概况表
|
桥梁编号 |
起点桩号 |
终点桩号 |
桥长(m) |
桥宽(m) |
跨径布置 |
|
左幅桥梁1 |
K4+787.8 |
K4+972.2 |
184.4 |
15.45 |
6×30m |
|
左幅桥梁2 |
K5+007.8 |
K5+222.2 |
214.4 |
15.45 |
7×30m |
|
右幅桥梁3 |
K4+847.8 |
K4+942.2 |
94.4 |
20.95 |
3×30m |
|
右幅桥梁4 |
K5+037.8 |
K5+192.2 |
154.4 |
20.95 |
5×30m |
预制T梁混凝土为C50商品砼,钢筋型号为HRB400Ф28、Ф25、Ф16、Ф12,HPB300Ф10,采用直螺纹机械连接与单面焊连接;预应力钢绞线采用抗拉强度标准值为1860MPa的φS15.2mm 高强度低松弛钢绞线。
二、参建单位
监督单位:宜昌市建设工程质量安全监督站
建设单位:宜昌市城建项目管理中心
设计单位:中国市政工程中南设计研究总院有限公司
地勘单位:湖北省地质勘察基础工程公司
监理单位:宜昌市虹源公路工程咨询监理有限责任公司
施工单位:中建三局集团有限公司
三、工作情况
1、专项方案审查
T梁施工前,参建各方审查了《T梁预制场专项方案》、《三峡大学段高架桥T梁架设安全专项专项方案》,并召开了T梁架设专家论证会。

2、考察生产厂家

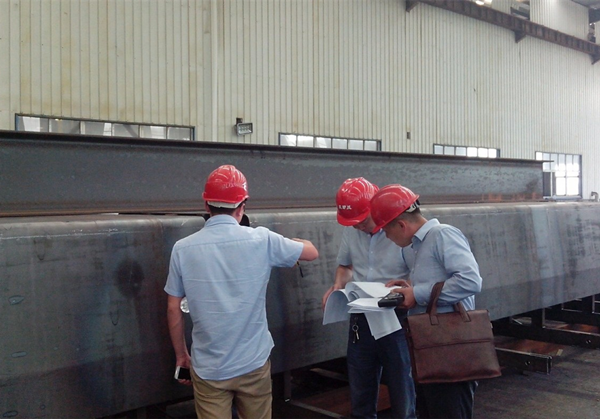

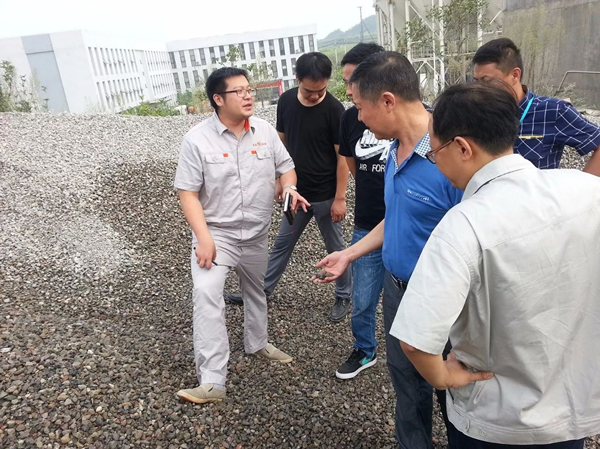

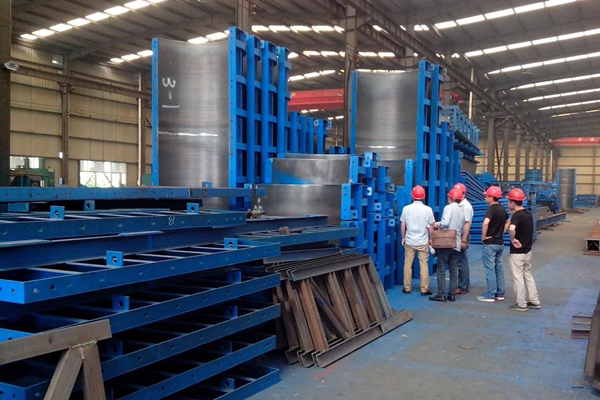

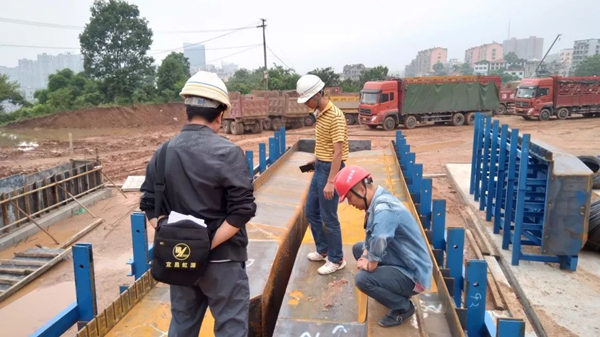

2017年5月12日,建设单位、监理单位、中建三局项目部对T梁模板制作厂家进行了考察,并对制作成型的模板尺寸进行了检查复核。

3、T梁砼原材料复检及配合比验证

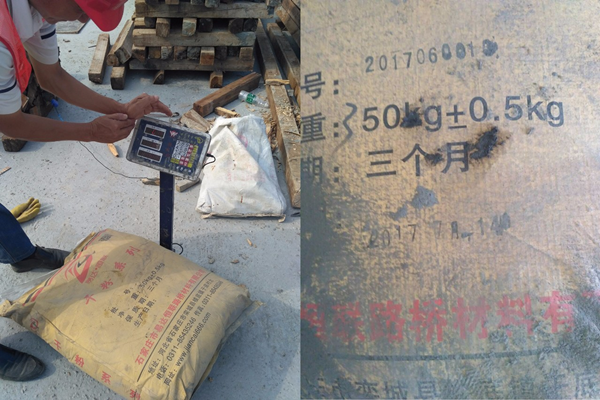

T梁砼采用鼎坚商品砼,为强化T梁砼材料质量的预控管理,对鼎坚商砼站进行了考察,对水泥、砂石等原材料进行了抽检,并对T梁砼配合比进行了验证,检测结果符合设计及规范要求。
4、钢筋、模板验收

T梁钢筋骨架绑扎完成,波纹管安放后,经项目部自检合格后,业主现场代表、设计、专业监理工程师对钢筋进行隐蔽验收。验收内容包括经检查钢筋数量、位置、间距正确,绑扎牢固;波纹管安装线形、位置正确,牢固。验收合格后进行模板安装,然后进行翼板钢筋绑扎,安装完成后经参建各方验收合格,方可进行混凝土浇筑工作。

5、T梁砼浇筑

砼到场后对商品砼进场验收,检测坍落度、扩展度,检验合格后方可使用,对砼试块留置进行见证取样,对浇筑过程进行全程旁站。

砼坍落度检测

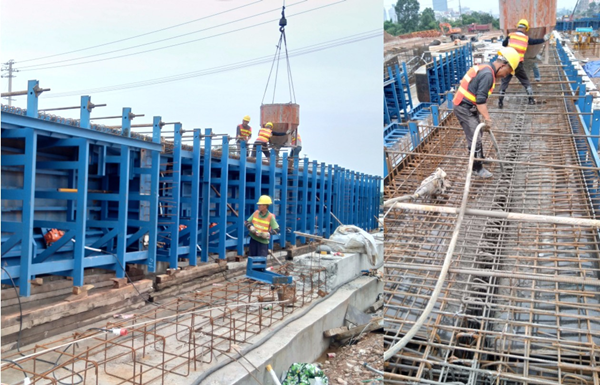

T梁砼浇筑

砼试块留置
6、T梁养生
前期因水源供应不足,每天只能供应不足2片,加上T梁喷淋设施压力不足,导致T梁洒水养生跟不上,翼板腋角处不能全覆盖,针对T梁养生存在的问题,要求暂停T梁浇筑,并提出以下整改要求:①保证有充足的水源,扩建蓄水池,增加一台抽水泵,以运河水作为主要水源,自来水作为补充水源;②更换喷淋设备,保证有足够的压力,不易用软管;③调整设置方式,增加喷淋管道铺设,要保证全覆盖。经项目部整改后,养生问题得到了有效解决。

7、T梁张拉

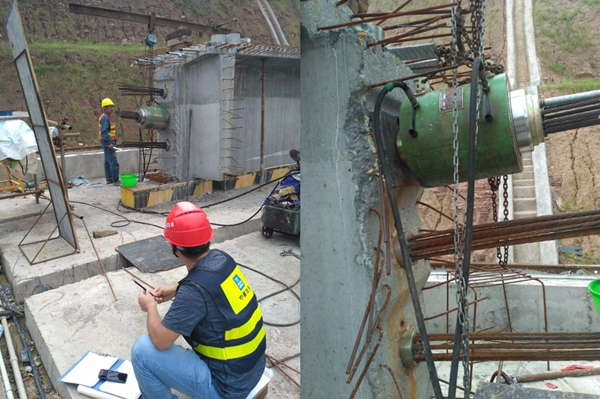

T梁成型后强度达到85%以上准予进行张拉,张拉前检查千斤顶及油表校准证书是否在有效期内,验算张拉应力及油表读数是否准确,对张拉过程进行全程旁站。
8、T梁压浆

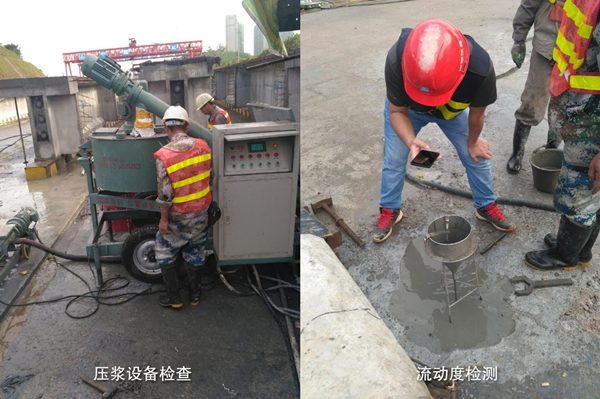

T梁压浆前,对压浆料进行严格检查,对于过期、变质的材料一律清除严禁使用。对T梁压浆全过程进行旁站。

检查压浆料质量

9、T梁首件制验收
首件3片T梁完成后,通过试验数据及检测结果,对首件制T梁进行了验收,参建各方进行了认真总结,通过首件3片T梁预制情况来看,主要存在马蹄部位倒角、端头锚下砼存在少量的气泡,建议后续略适当延长振捣时间。
10、T梁检测
T梁浇筑后,2017年7月28日,参建各方对三峡大学段高架桥18片T梁进行实体回弹检测,其中7片梁龄期已超过28天,经检测发现18片预制T梁回弹推定强度均在40MPa左右,与设计强度C50相隔近10MPa。鉴于以上情况,业主、设计、施工单位商讨后决定对Z3-2、Z4-4、Z4-6三片T梁进行实体取芯验证,每片T梁均在腹板中上部和横隔板处各取芯一个。8月3日由衡泰检测公司在现场进行取芯及后续芯样加工,施工单位、监理单位、商混站均派人全程见证。于8月5日16时进行芯样抗压试验,6个芯样抗压强度在50-72MPa区间,虽能满足设计要求,但抗压强度值的离散性大,标准差大于常规值,存在一定局限性。2017年10月14日,宜昌市建夷建设工程质量检查中心对西陵二路项目三峡大学段高架桥左一桥36片预制T梁,抽取4片回弹检测结果合格。为确保后续T梁施工质量稳定,提出以下要求和建议:
1、对商混站对配合比进行适当的调整,提高水泥标号(由P.0 42.5改用P.0 52.5)、提高水泥用量并降低矿粉掺量;
2、改进和提高振捣施工工艺;
3、采用全覆盖配合喷淋的方式进行养生14天;
4、根据成型弹模试件指导现场张拉施工;
5、建立标准养生室,配备温湿度感应器等设施,经验收后方可投入正式使用;
6、按规定对T梁进行单板静压荷载试验。
2017年10月30日,市质安站委托宜昌市建夷建设工程质量检查中心对西陵二路项目三峡大学段高架桥左一桥T梁进行了监督抽检,3片预制T梁进行回弹检测,其中Z2-3回弹值为42.7Mpa故对此片梁进行抽芯检测验证其强度值,抽芯结果为55.7Mpa结论为合格。2017年11月4日,市质安站再次委托宜昌市建夷建设工程质量检查中心对西陵二路项目三峡大学段高架桥左一桥剩余30片预制T梁进行了全数回弹检测,其中Z1-4回弹结果为48.2,根据宜昌市住建委2013(117)号文,回弹值满足构件设计强度的95%视为合格,故此次回弹30片预制T梁检测结果为合格。

T梁回弹检测

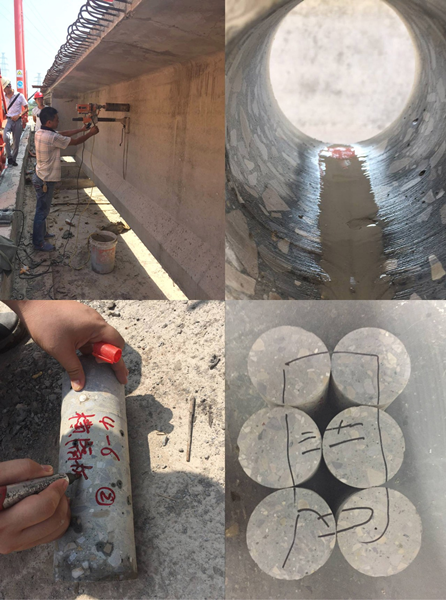

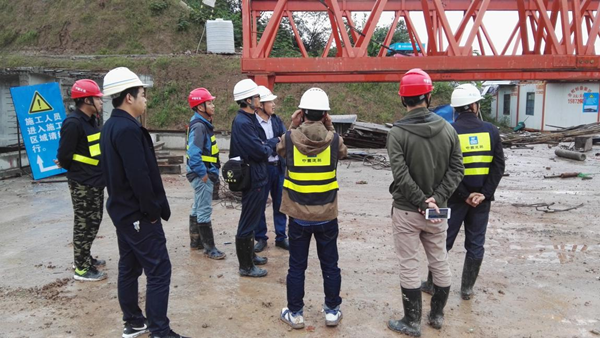

T梁取芯验证
11、T梁验收

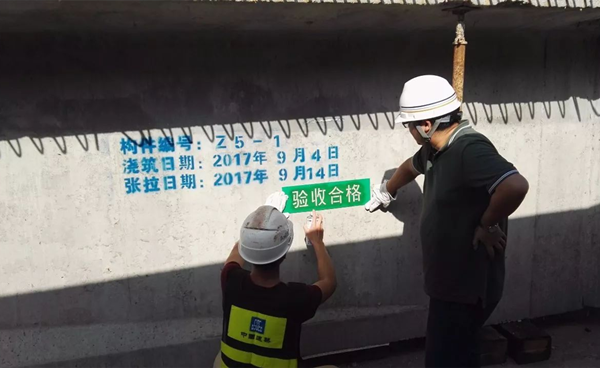

要求每片T梁必须100%检测合格,对于检测合格的T梁进行喷涂“验收合格” 字样盖章后才能使用。
12、架桥机安装及验收

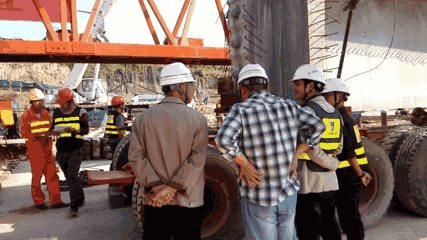

2017年9月30日,参建各方对安装、拆卸单位资质,安装协议书、架桥机合格证、操作人员资格证书、安装及拆卸方案、应急预案等资料进行了审核,同意进行架桥机安装,并于9.30日在宜昌市质安站进行了安装审核备案。架桥机安装完成后,安徽中安特种设备检测公司对架桥机进行了设备检验,并报市质安站审核备案。

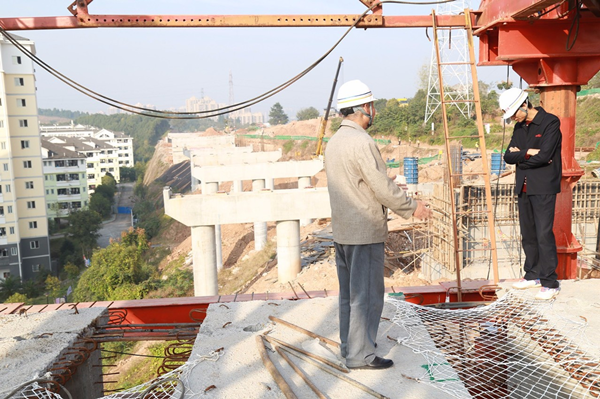

13、T梁吊装

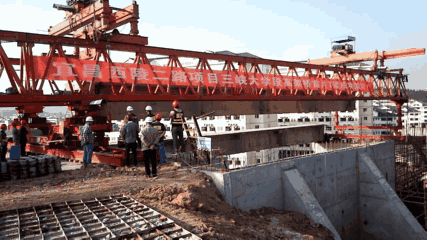

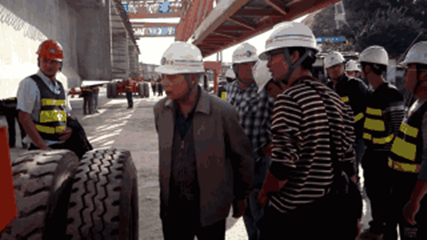

为T梁吊装后续工作的顺利推进,特别聘请桥梁技术专家程国胜作为技术顾问,坐镇施工现场,全程参与吊装过程,第一时间解决施工问题,提供技术咨询服务。2017年11月4日,召开T梁吊装安全技术培训专题会议,会上程国胜对T梁吊装安全控制要点进行了讲解,对施工过程中遇到的疑难杂症进行了答疑。2017年11月5日左1桥正式开始架设。截至目前已完成第五跨吊装。
